首页 > 新闻中心 > 企业新闻

全球首套!广西盛隆项目捷报频传!

   时间:2022-03-31

3月31日9点28分,广西盛隆项目全球首套145MW超临界煤气发电项目8#机组并网成功,标志着项目全面进入发电试运行阶段。首次发电并网过程中,机组状态控制良好,各系统运行稳定,各项指标优良,标志着8#机组调试工作取得重大阶段性成果,安装公司负责施工的 8#机组全厂公辅系统(厂区燃气、水处理系统)、汽机本体仪表运行正常,为首次发电并网奠定坚实基础。

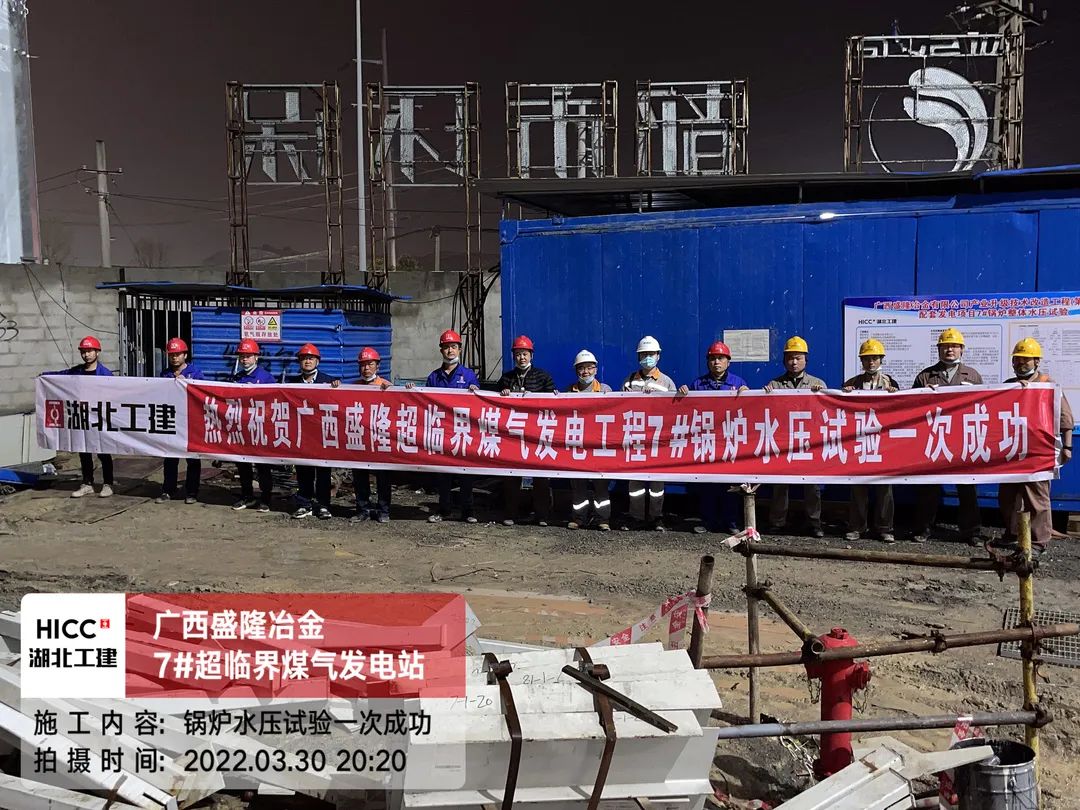

3月30日18点25分,安装公司负责全部施工任务的广西盛隆145MW超临界煤气发电项目7#机组锅炉水压试验一次成功,标志着该机组锅炉本体安装工作圆满结束,又朝着机组投产发电的目标迈出重要的一步。

广西盛隆超临界煤气发电项目是全球首套145MW级别(塔式布置)超临界煤气发电项目,同时也是我公司在国内建设的首套超临界煤气发电机组,由中国特种设备检测研究院和广西特种设备检测研究院进行安装监检。

新技术就有新要求,首套超临界煤气发电机组对项目建设步骤、施工质量、成本控制提出了全新的挑战。为了做好项目技术和质量攻坚,广西盛隆项目部打破常规、充分协调,有针对性地作出工作部署和举措,积极做好进度把控、安全文明施工。

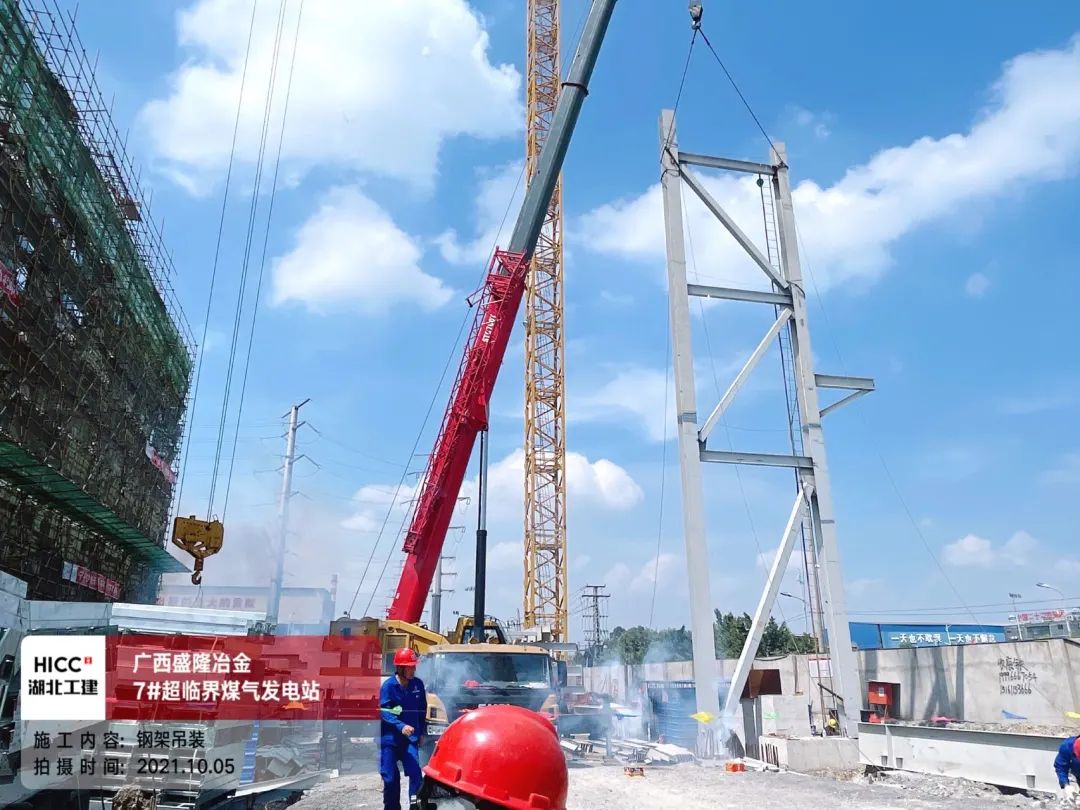

面对设备到货迟滞和防城港本地疫情频发的风险,项目部全员上下一心、协同作战,吃住在一线,奋战在一线,日夜两班倒,你追我赶,成功实现了一系列激动人心的施工节点任务:钢架顺利吊装、顶板梁顺利吊装、水冷壁吊装、螺旋段水冷壁封门······正是这种“抓重点、破难点、显决心、赢人心”的强大信念,使项目建设得到顺利推进,项目部团队也受到了中特院、业主方和参建兄弟单位的一致好评,并被评为湖北联投2021年度“最佳团队奖”、湖北工建集团2021年“明星项目部”、安装公司2021年度“优秀项目部”。

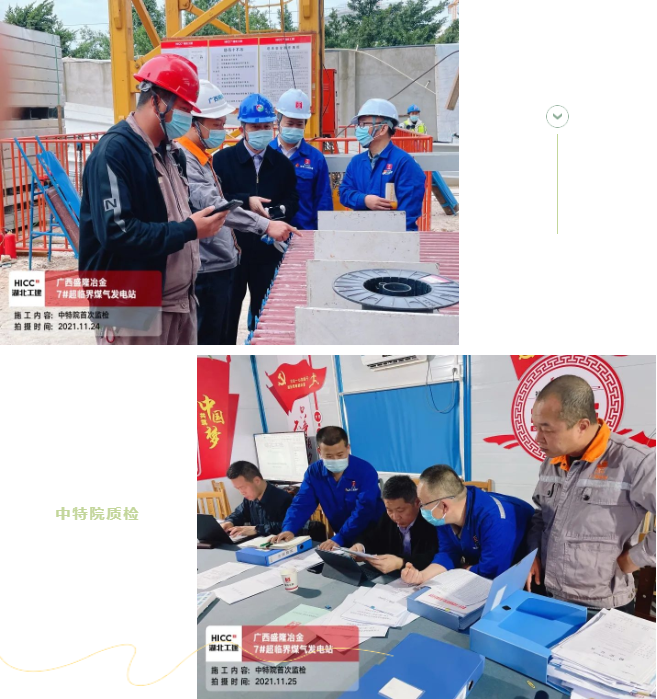

在全球首套145MW机组施工过程中,项目部精心编制了科学的专项施工方案,对作业人员开展详细的安全技术现场交底,明晰工作任务,并邀请总包、监理和业主对8#公辅系统投运和7#锅炉水压试验条件进行了全面细致的检查。

面对两套机组同时进行重大节点攻关任务,项目部针对8#机组厂区燃气、水处理系统、汽机本体仪表的安装,各班组密切配合,攻克了施工过程中遇到的重重技术难关。

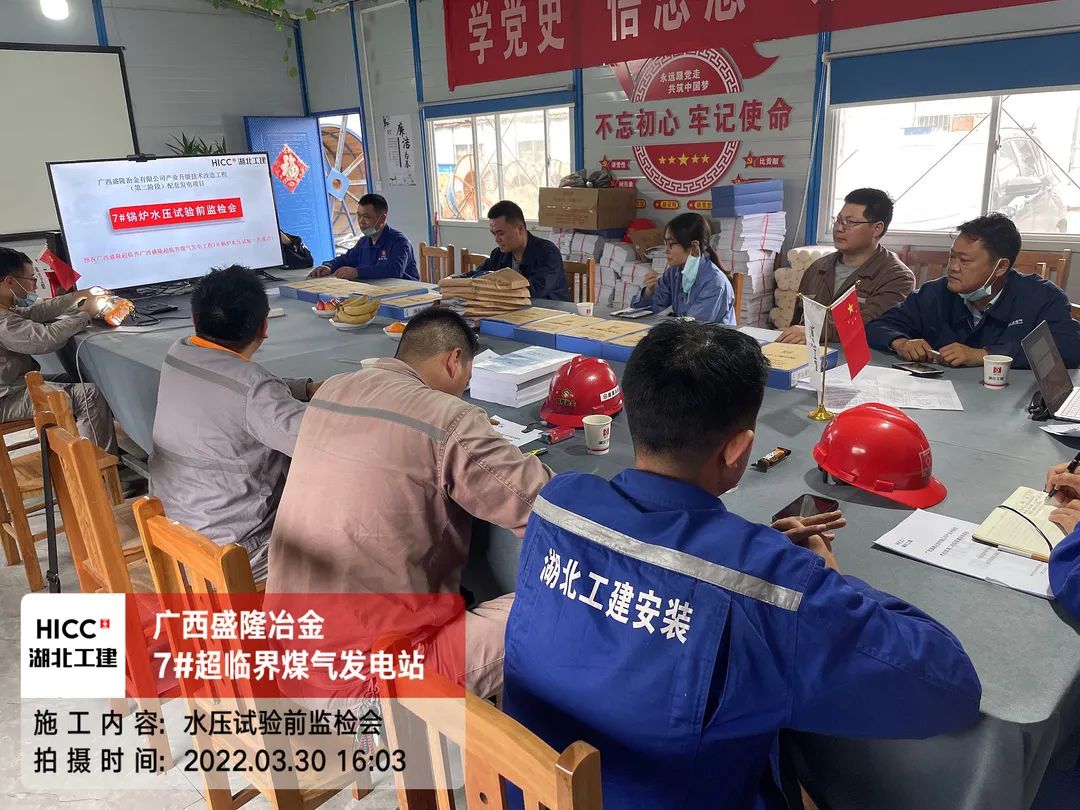

7#机组水压试验期间,项目部严格按照升降压曲线及相关规定,对上水温度、上水速度、升降压速率等进行全程监控,确保试验过程中所有焊口无泄漏,受压部件无变形、无破裂、无漏水等情况,为锅炉机组进入下一阶段酸洗、冲管、点火等各个重大节点的顺利实施打好了基础。

据了解,煤气超临界发电机组发电能耗及二氧化碳排放量较亚临界技术,同比下降6%~7%,该项目将在进一步提升广西盛隆冶金自发电率的同时,有力推动该项目实现减碳、脱碳目标。

公司首页| 企业简介| 企业荣誉| 企业新闻| 联系我们
